新病院建設工事進捗状況

HOME > 新病院建設工事進捗状況
新病院建設工事進捗状況 その5

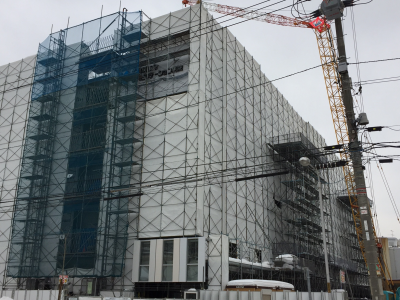

建設工事は、計画どおり11月に最上階である5階まで建ち上がりました(写真①)。また、新病院の東側壁面の右上には病院名の看板が設置されています(写真②)。
夜になると看板がきれいにライトアップされていますので、是非ご覧下さい。
今後は、内装工事を中心に来年3月末の竣工に向けてラストスパートとなります。

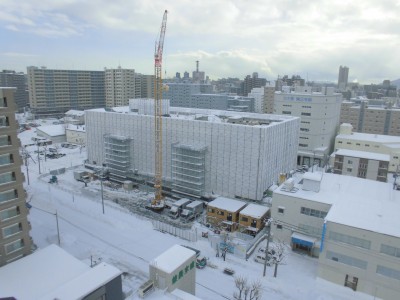

写真① 12月16日の建設現場の状況

写真① 12月16日の建設現場の状況

写真② 病院東側壁面

写真② 病院東側壁面















新病院建設工事進捗状況 その4

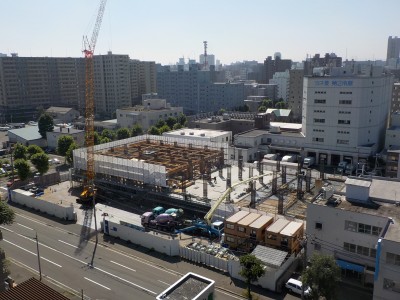

建設工事の工程として、既に基礎工事が終了し、7月より躯体工事が始まりました。この躯体工事は7月より11月までの工事期間となっており、11月中には最上階である5階まで建ち上がる予定です。8月12日の時点では、2階の躯体工事を行っており、
写真①のような状況です。9月からは、この躯体工事と並行して内装工事が始まります。

写真1.8月12日の状況

写真① 8月12日の建設現場状況

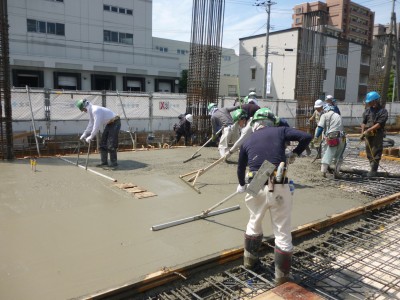

写真② 1階床コンクリート打設

写真② 1階床コンクリート打設

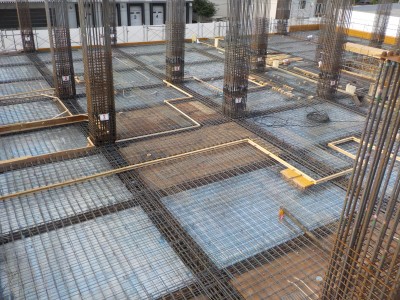

写真③ 2階床鉄筋組立て

写真③ 2階床鉄筋組立て









































新病院建設工事進捗状況 その3

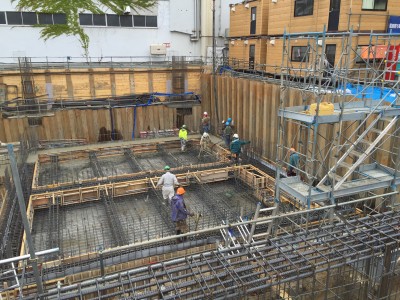

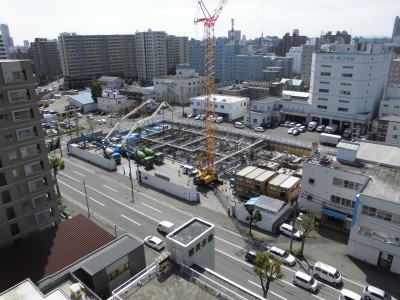

建設工事の工程として、既に杭工事が終了し、4月下旬より7月上旬までは基礎工事の期間となっています。6月17日の時点では、写真②、写真③のような状況です。この基礎工事が終わると、いよいよ1階から順に躯体が立ち上がってきます。

写真1.5月30日の状況

写真① 5月30日の建設現場状況

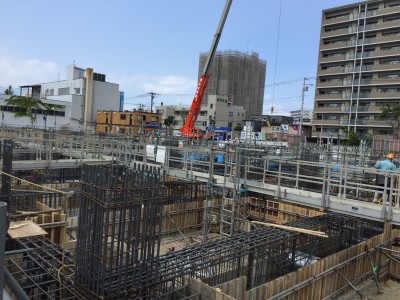

写真2.基礎工事の状況①

写真② 基礎工事の状況1

写真3.基礎工事の状況②

写真③ 基礎工事の状況2







































新病院建設工事進捗状況 その2

建設工事の工程として、2月から6月までは杭および基礎工事の期間となっています。現在、写真②のコンクリート杭を埋設する工事を行っています(写真③)。このコンクリート杭の埋設工事は4月末までには終了し、その後6月末までは基礎工事が行われる予定です。

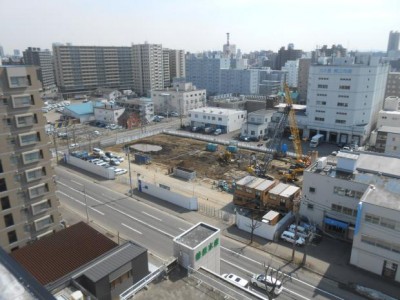

3月28日の建設工事状況

①3月28日の建設工事状況

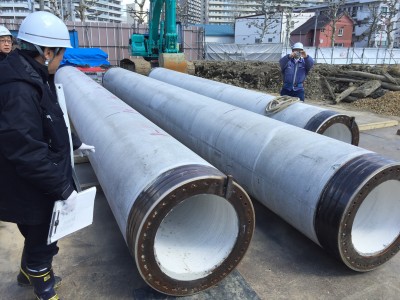

②既製コンクリート杭

②既製コンクリート杭

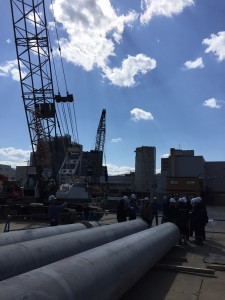

③コンクリート杭の埋設工事

③コンクリート杭の埋設工事































新病院建設工事進捗状況 その1

2016年2月18日(木)、建設地にて新病院新築工事地鎮祭を行いました。来賓、関係者、職員ら約50名が出席して、工事の安全を祈願しました。これより2017年3月の竣工に向けて建設工事が始まります。

地鎮祭会場

地鎮祭会場

田中理事長による鍬入れ

田中理事長による鍬入れ

玉串をささげる横串開設準備室長

玉串をささげる横串開設準備室長
